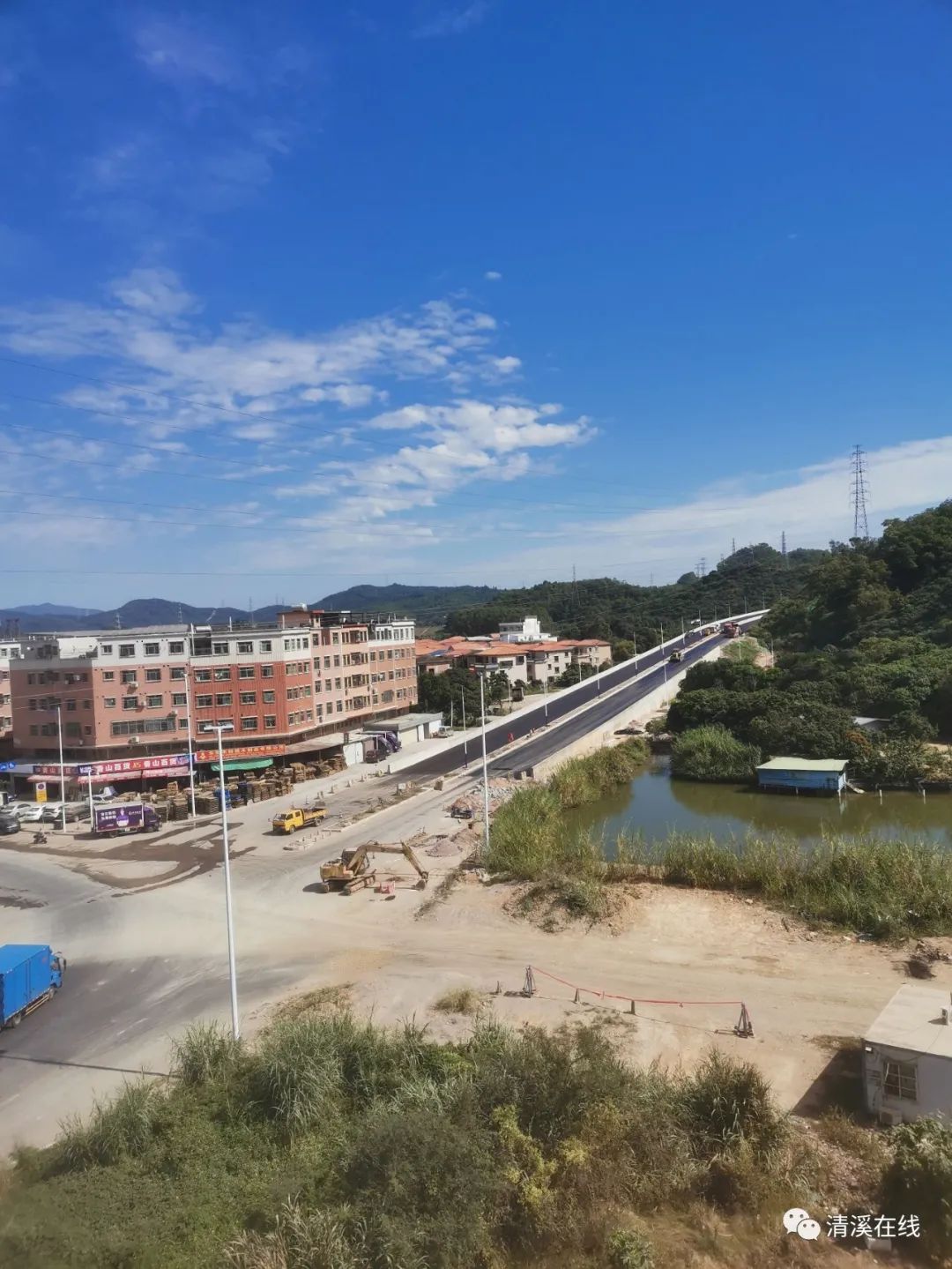

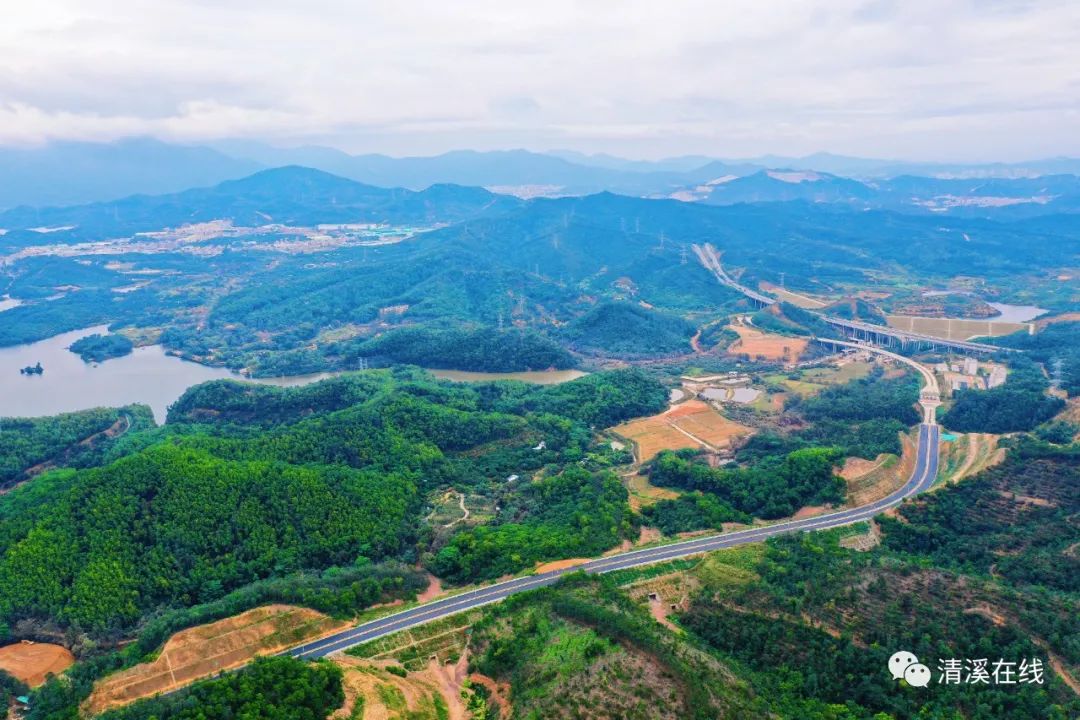

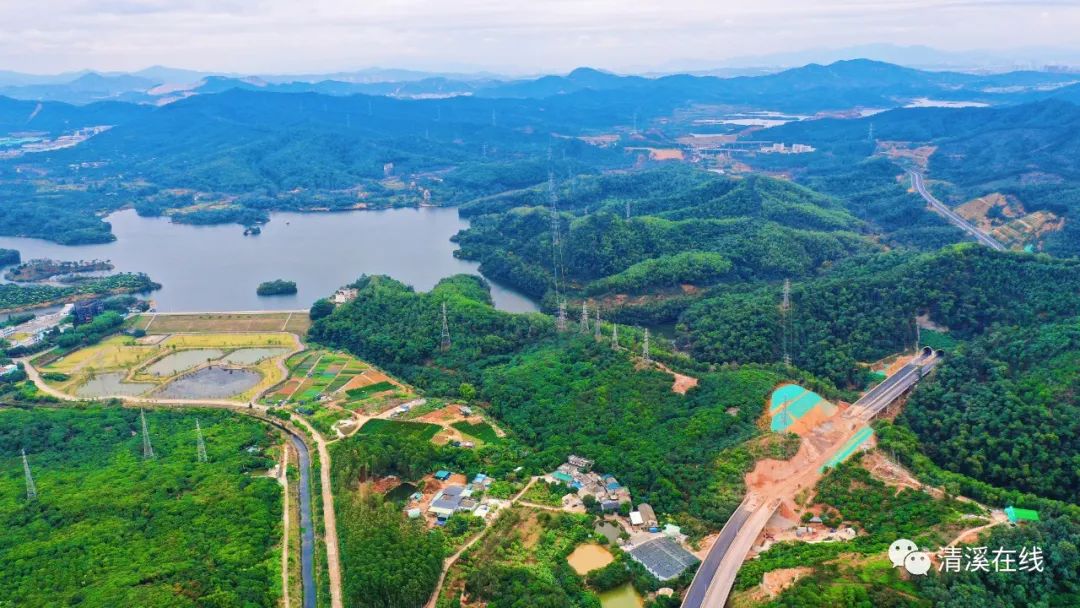

(林家建拍摄) 博深高速清溪出入口连接线工程进展情况! 首先了解下博深高速清溪出入口。作为清溪联结深圳龙岗的最近出入口是对接深圳最重要的一环。 博深高速清溪出入口建成,将成为清溪通往深圳最便捷的通道。到龙岗中心城的时间将缩减到10分钟! 来看一下较新进展! (林家建拍摄) (林家建拍摄) (林家建拍

(林家建拍摄)

博深高速清溪出入口连接线工程进展情况!

首先了解下博深高速清溪出入口。作为清溪联结深圳龙岗的最近出入口是对接深圳最重要的一环。

博深高速清溪出入口建成,将成为清溪通往深圳最便捷的通道。到龙岗中心城的时间将缩减到10分钟!

来看一下较新进展!

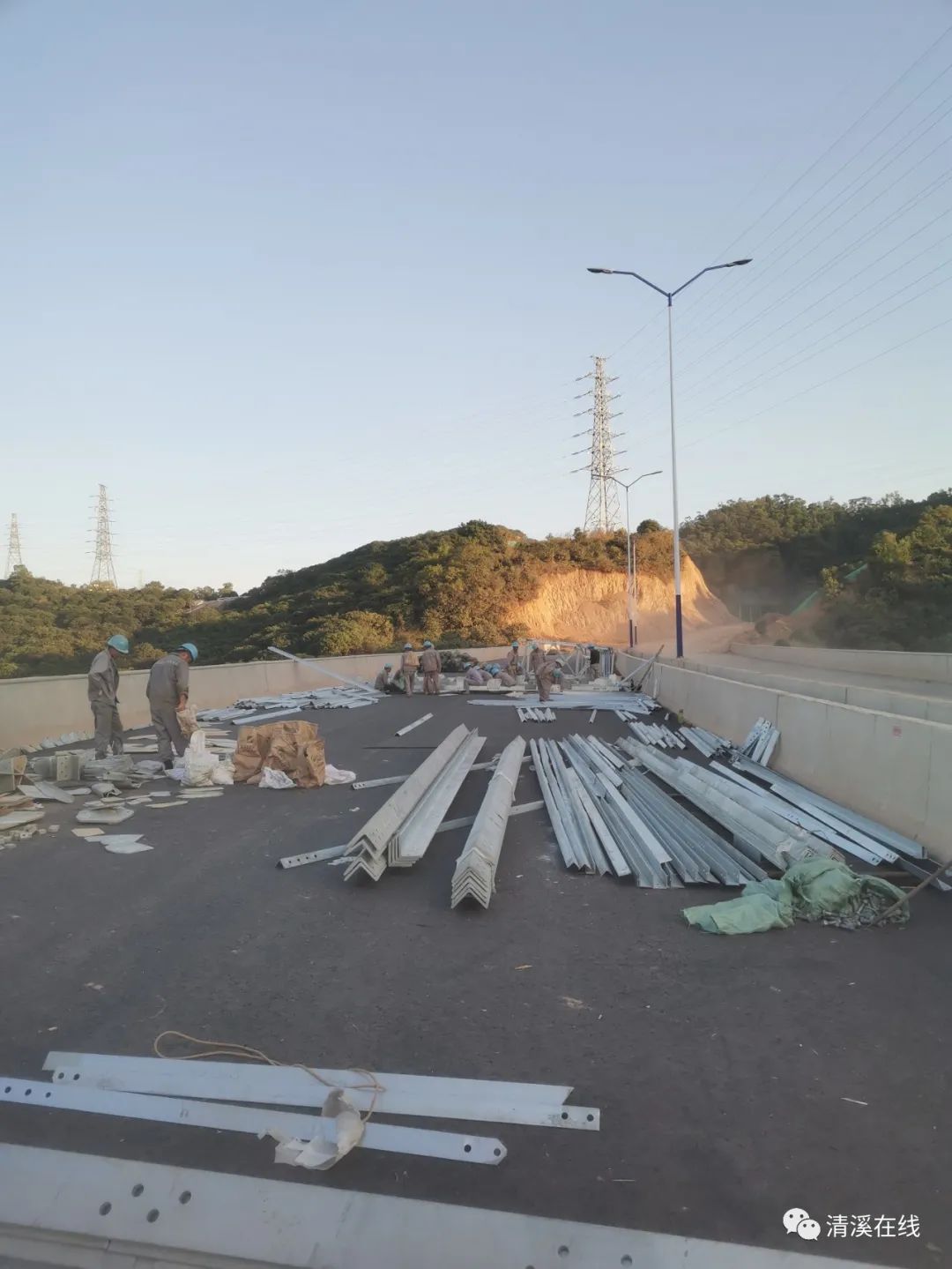

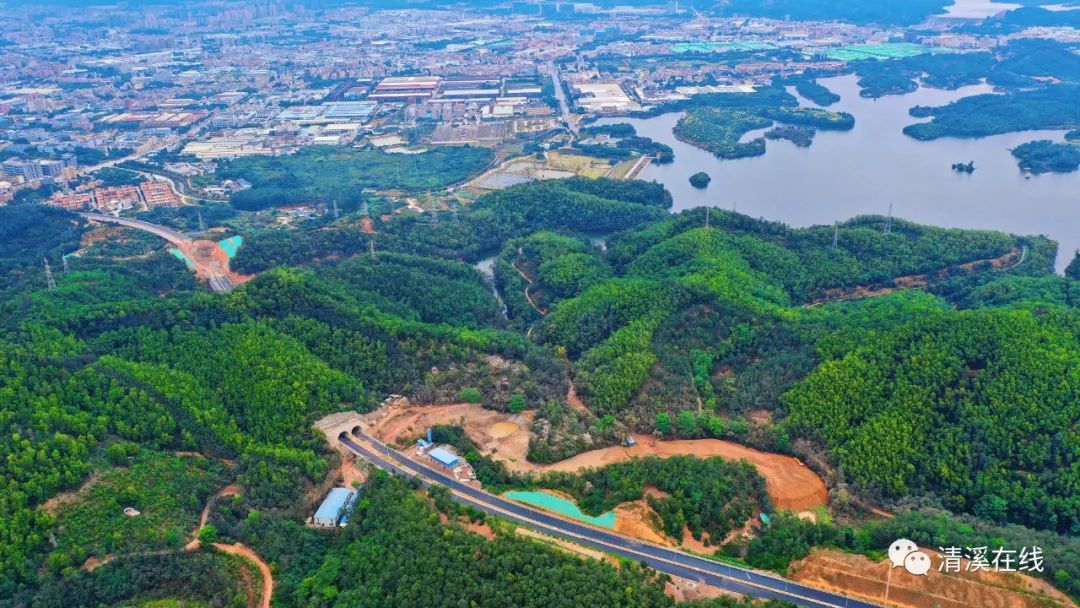

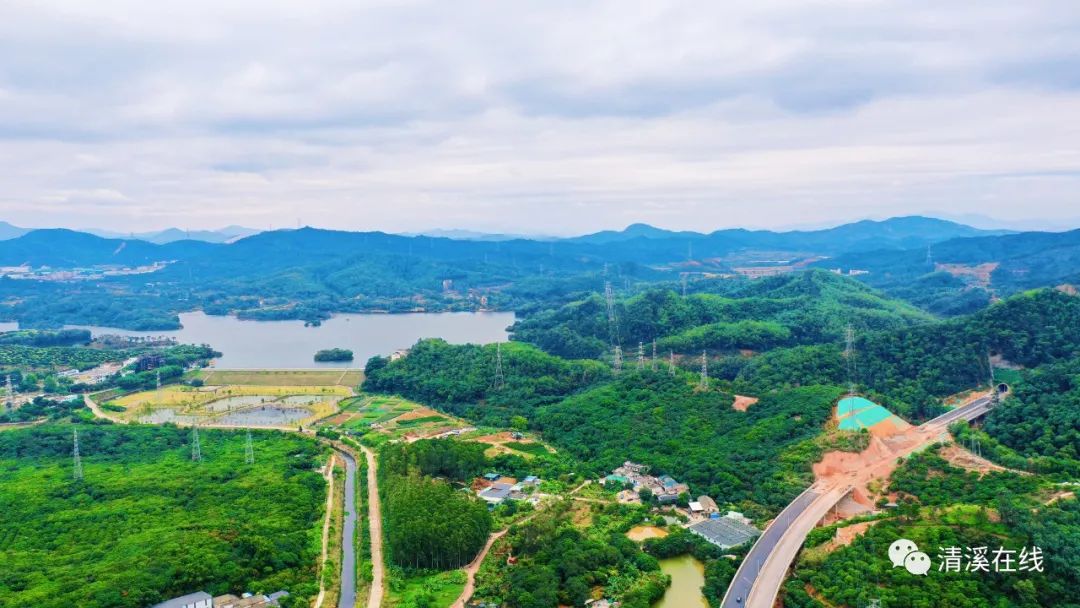

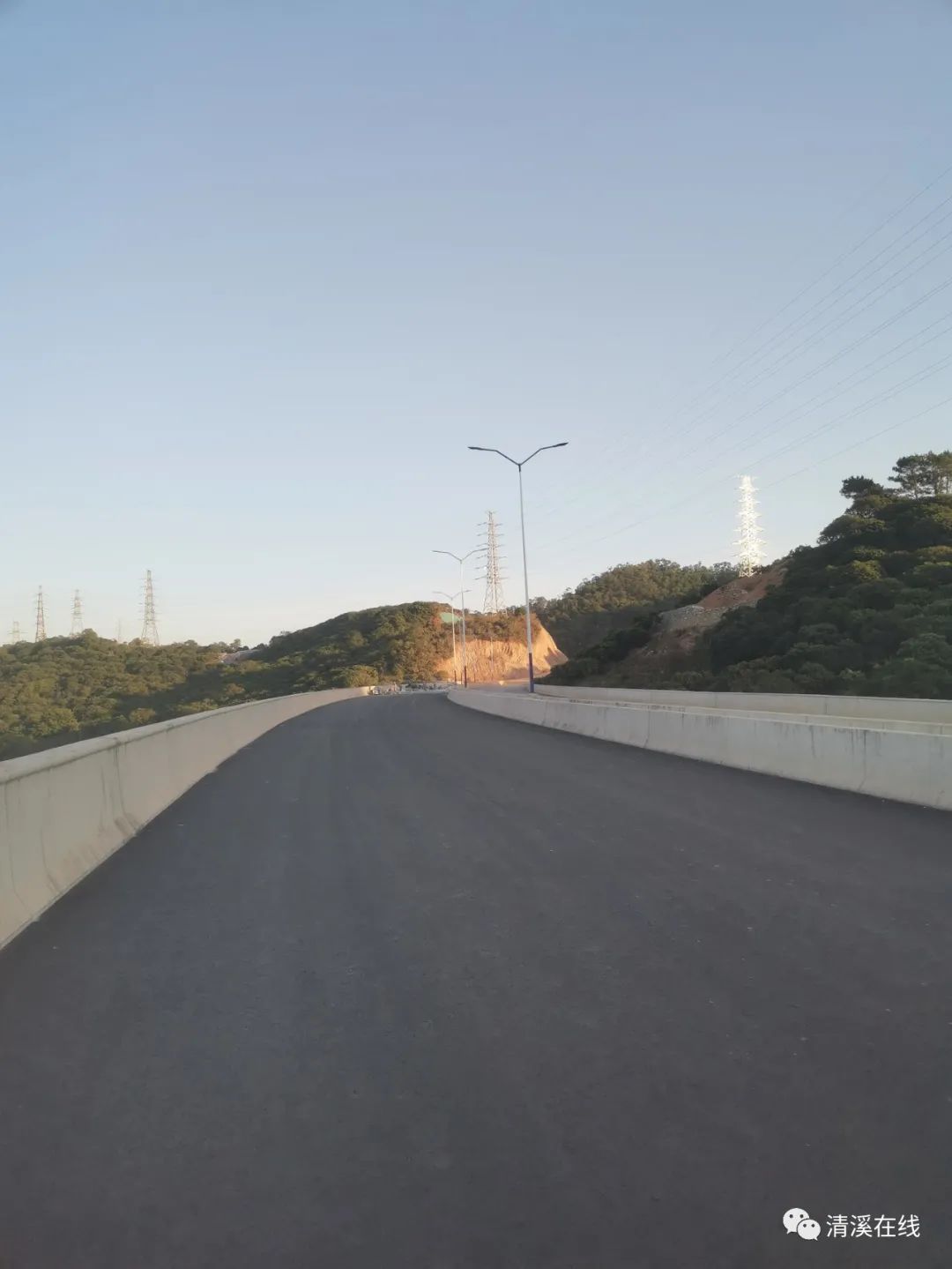

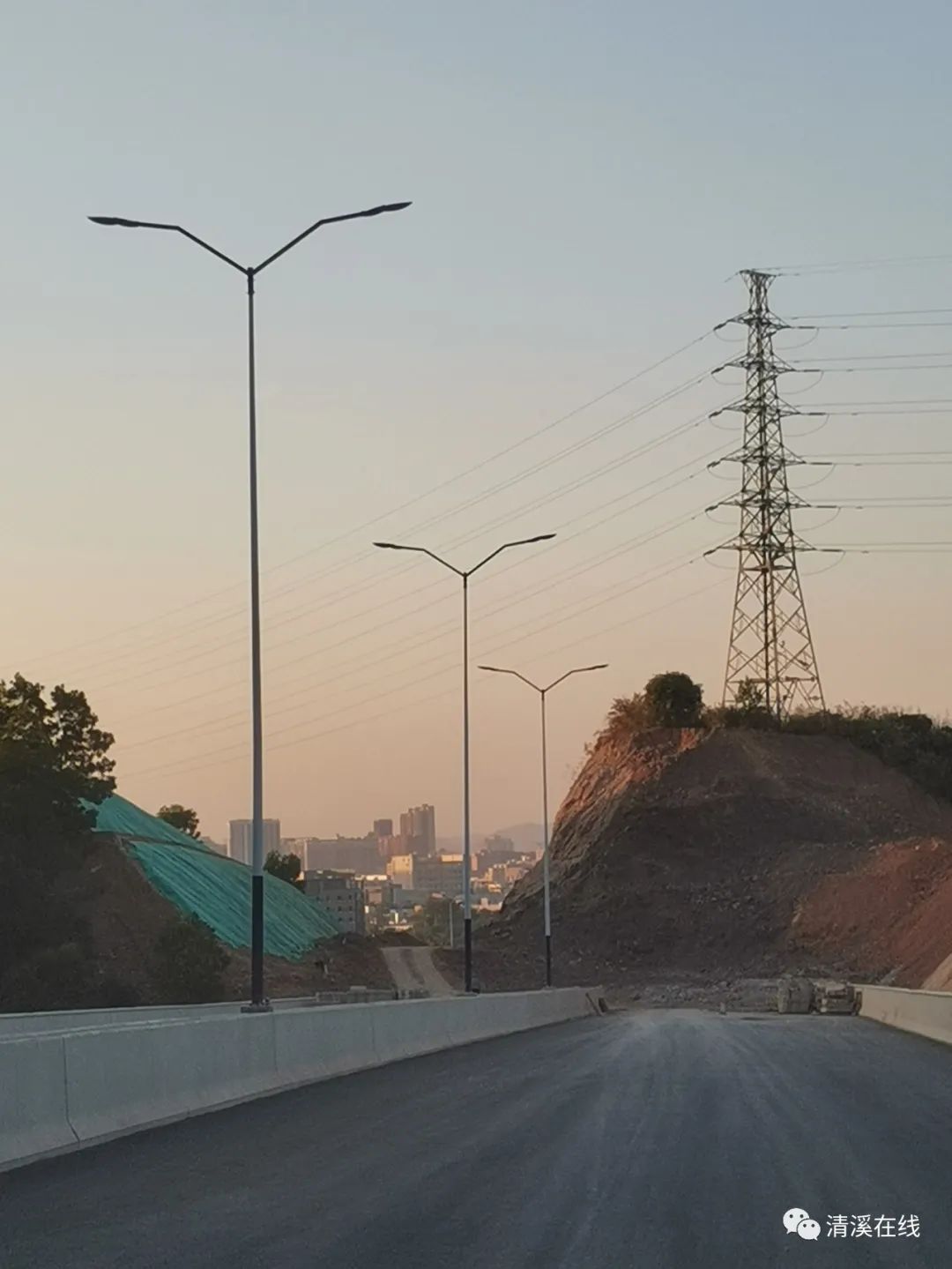

(林家建拍摄)

(林家建拍摄)

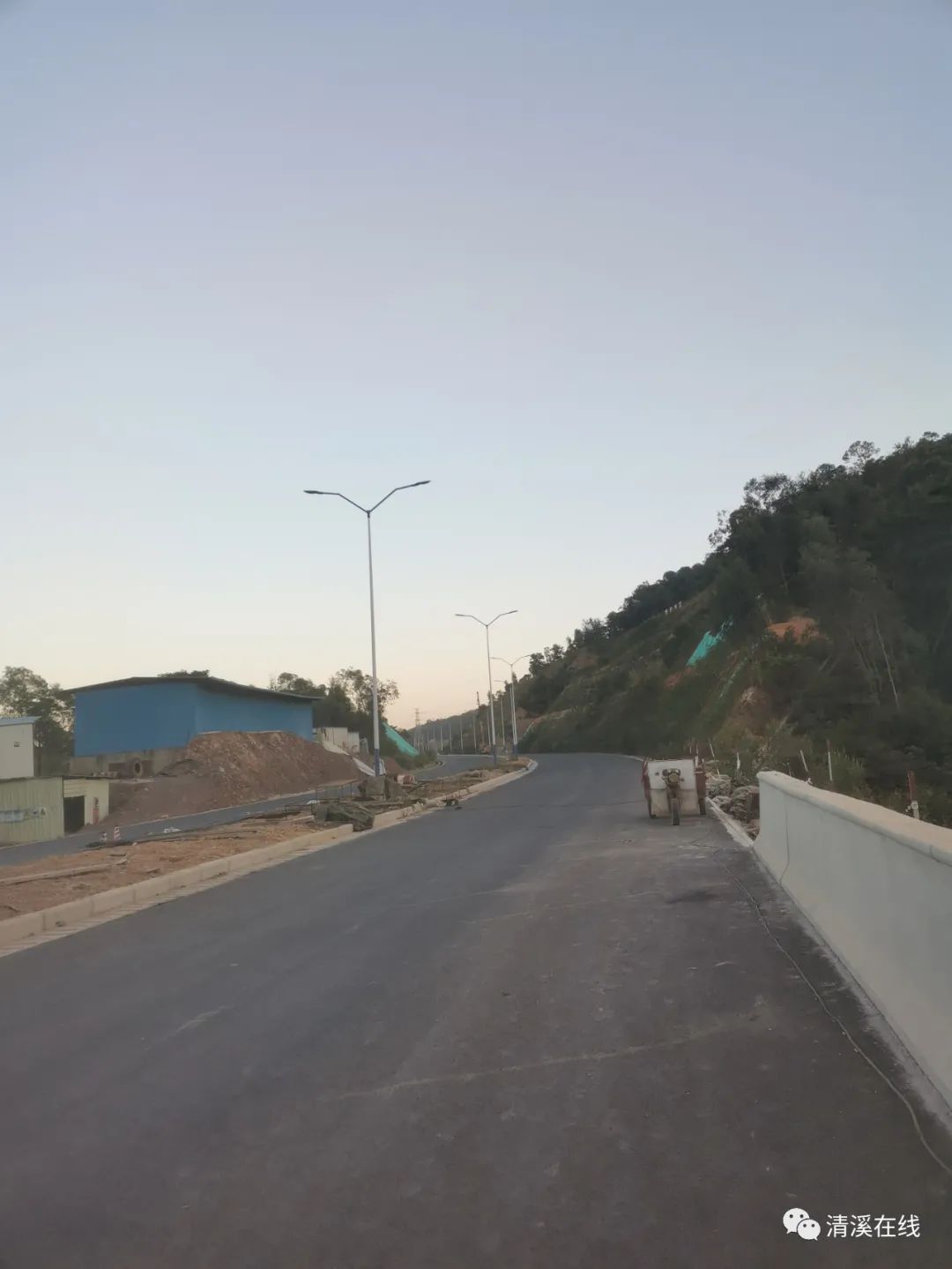

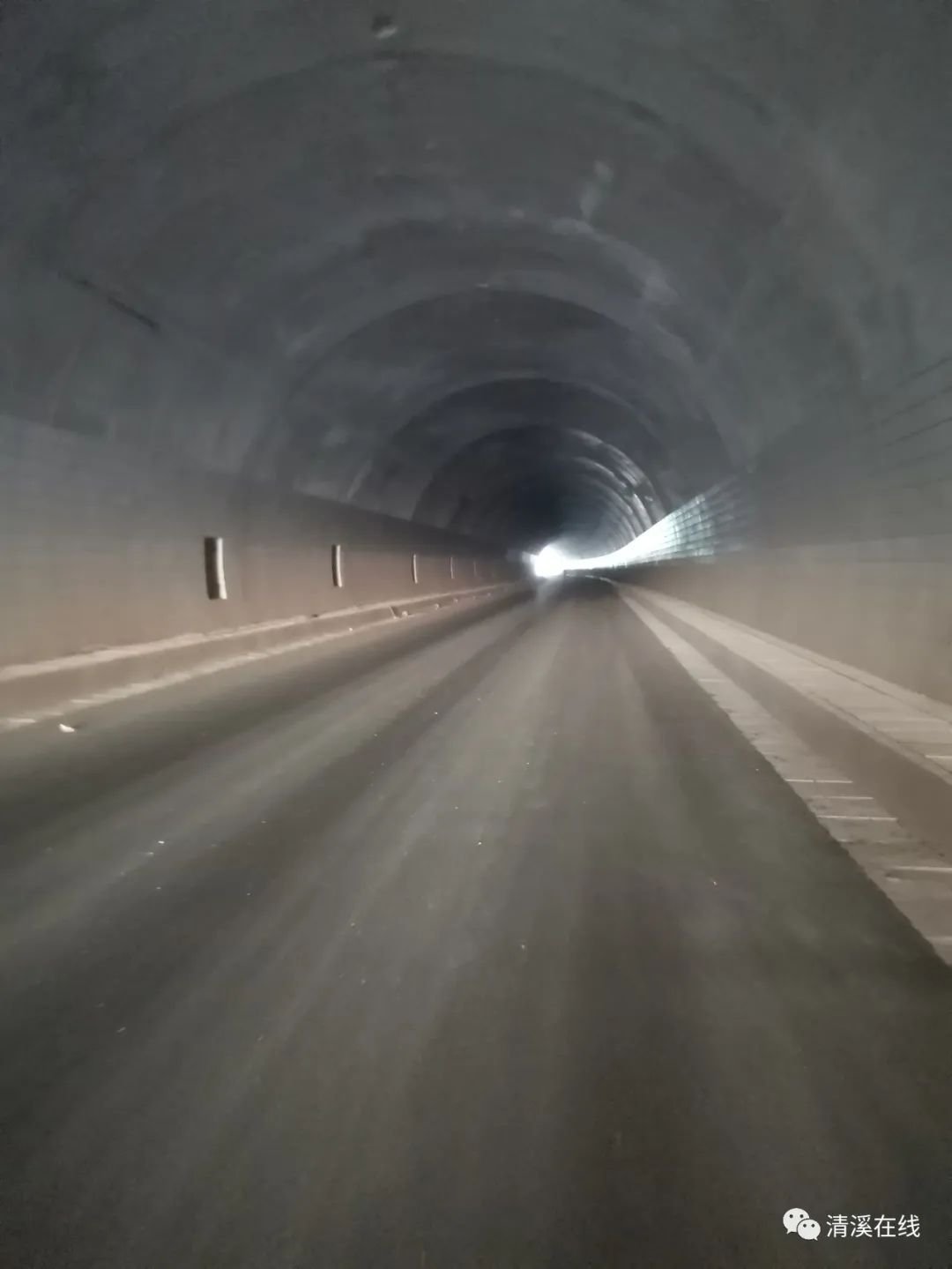

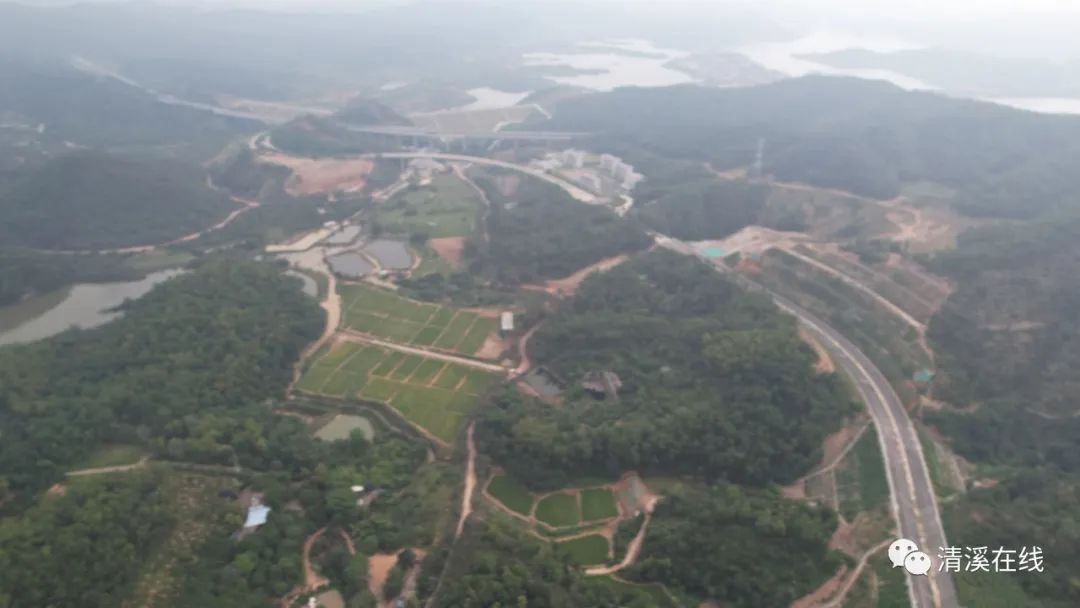

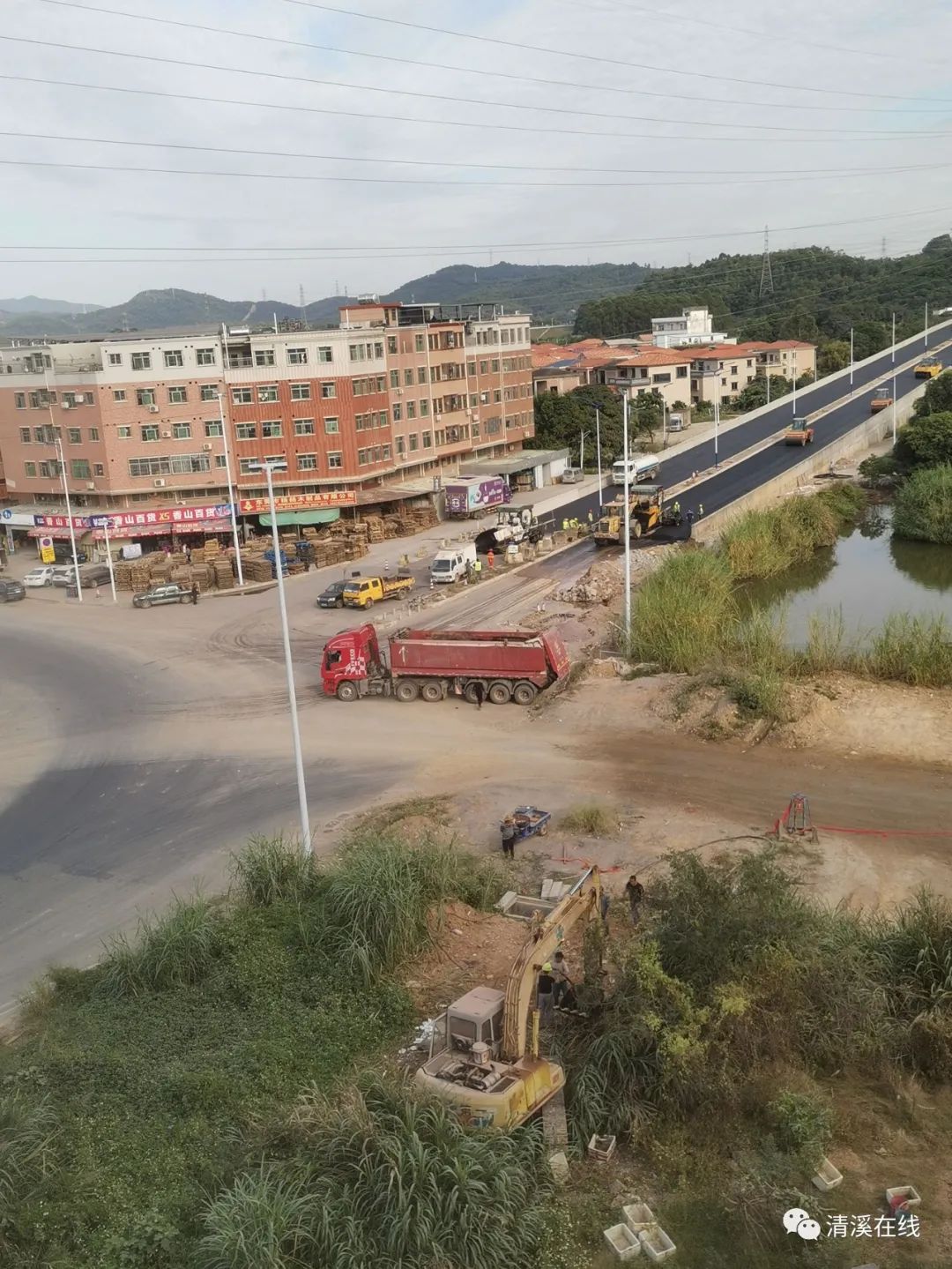

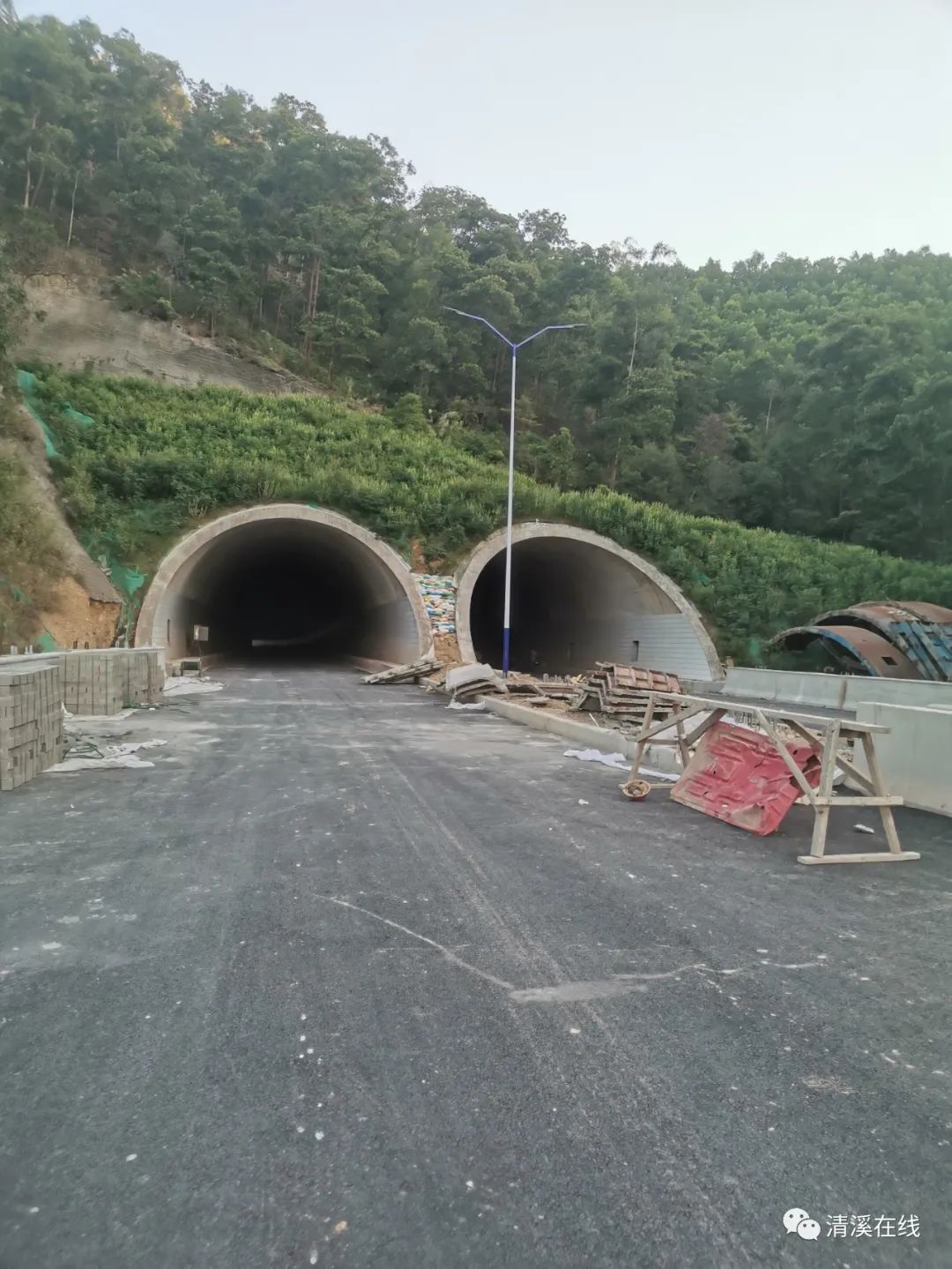

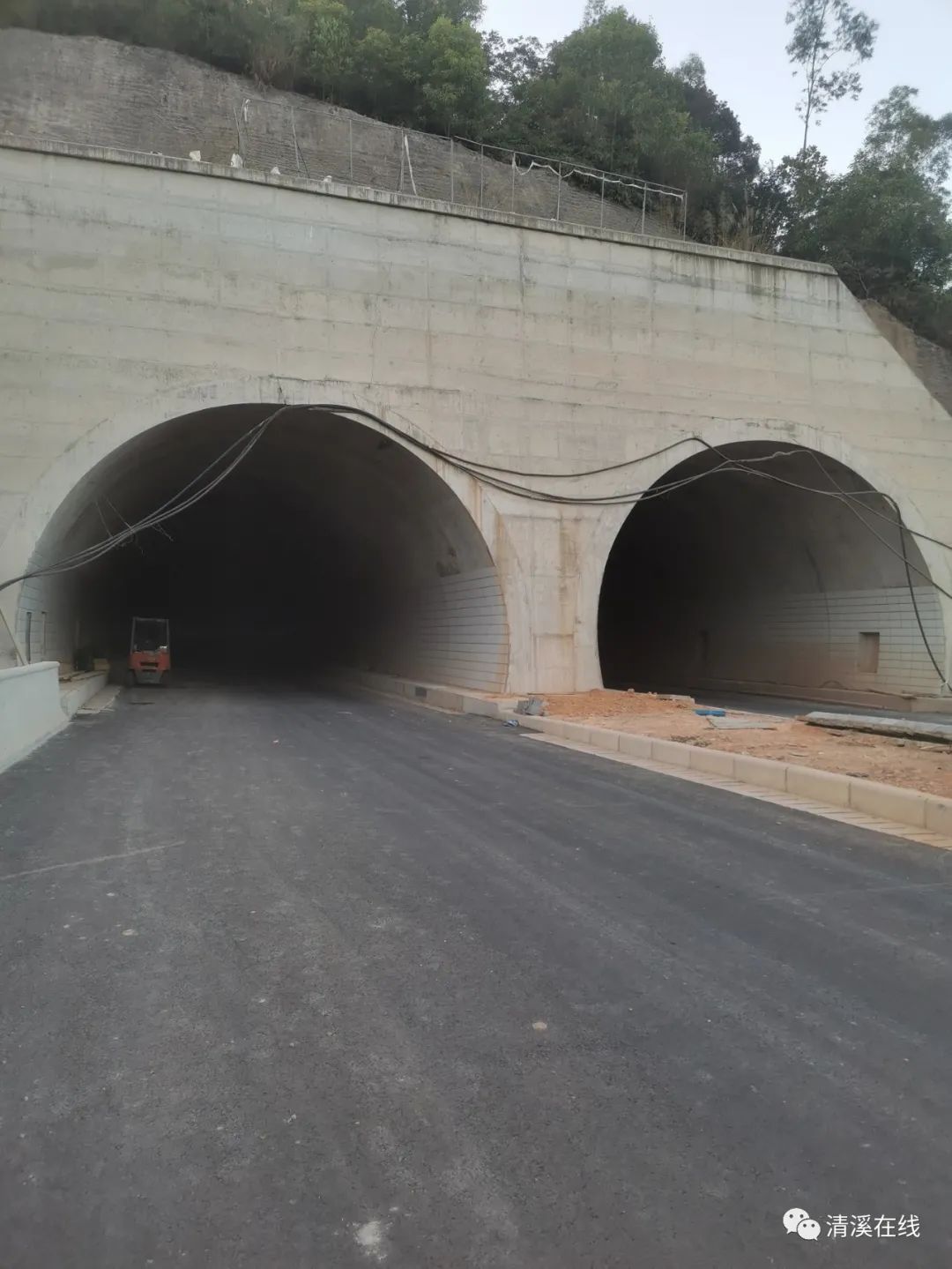

(林家建拍摄)

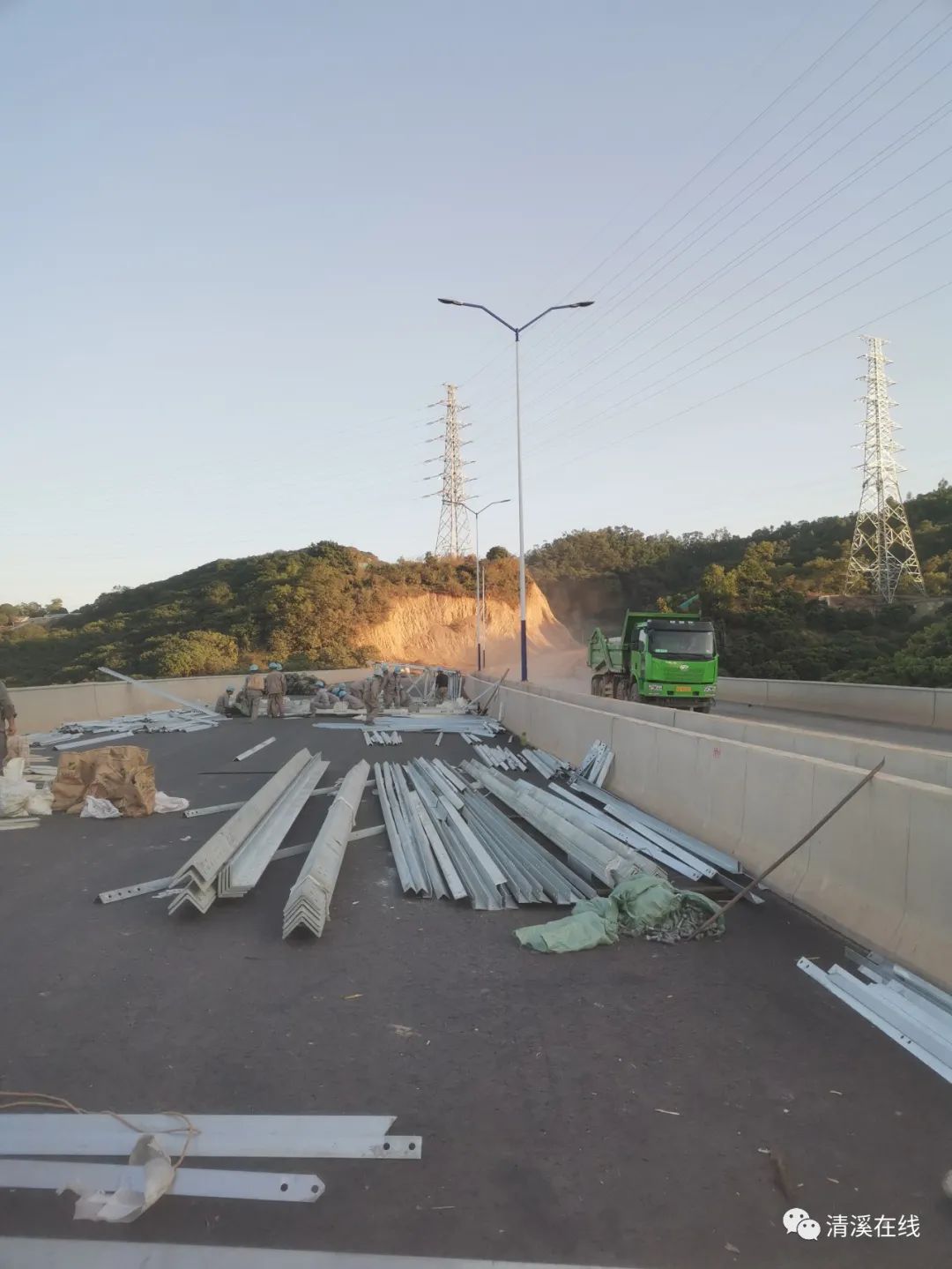

(林家建拍摄)

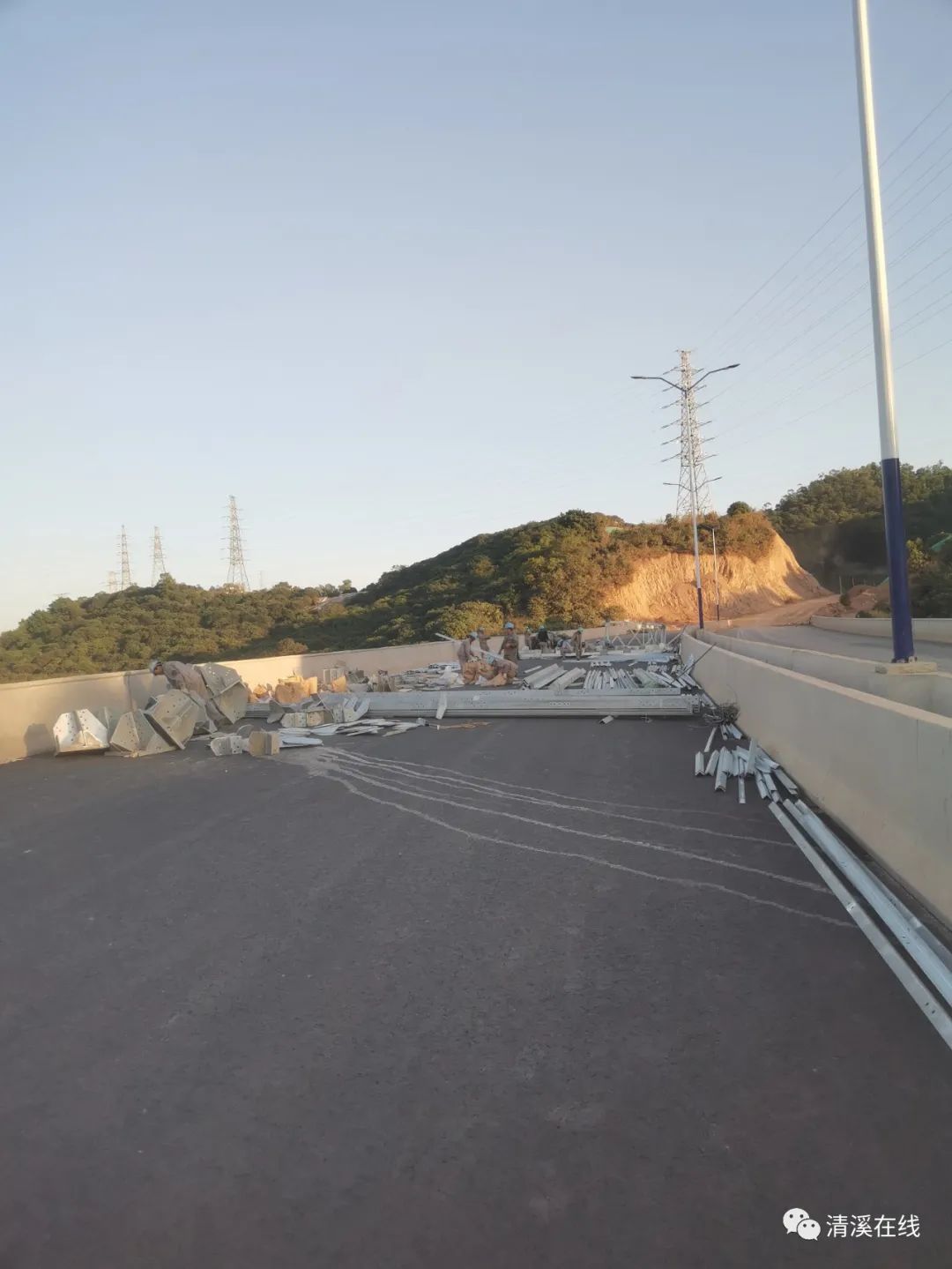

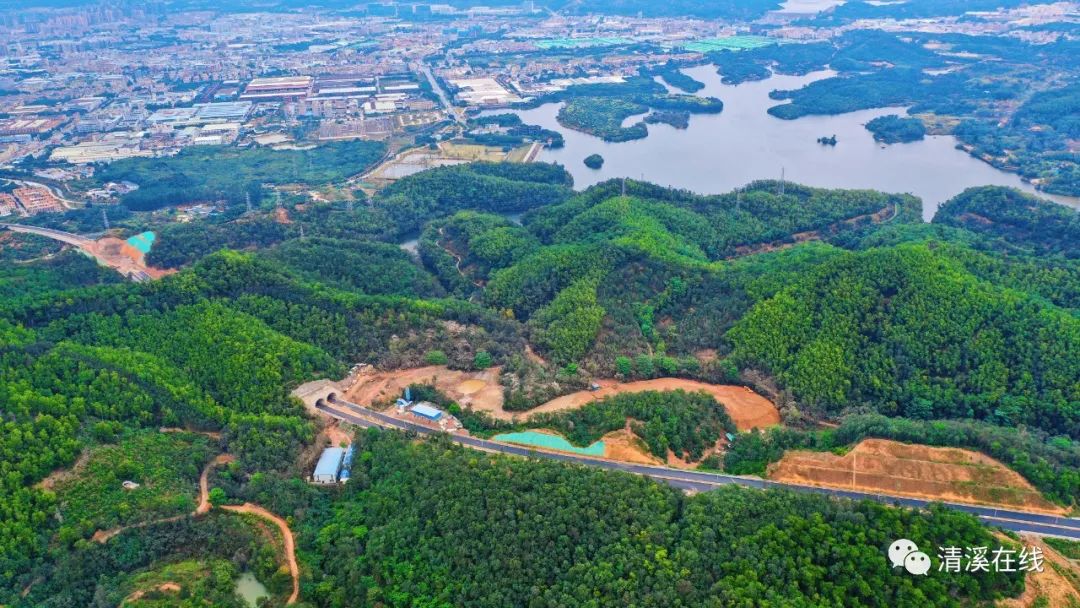

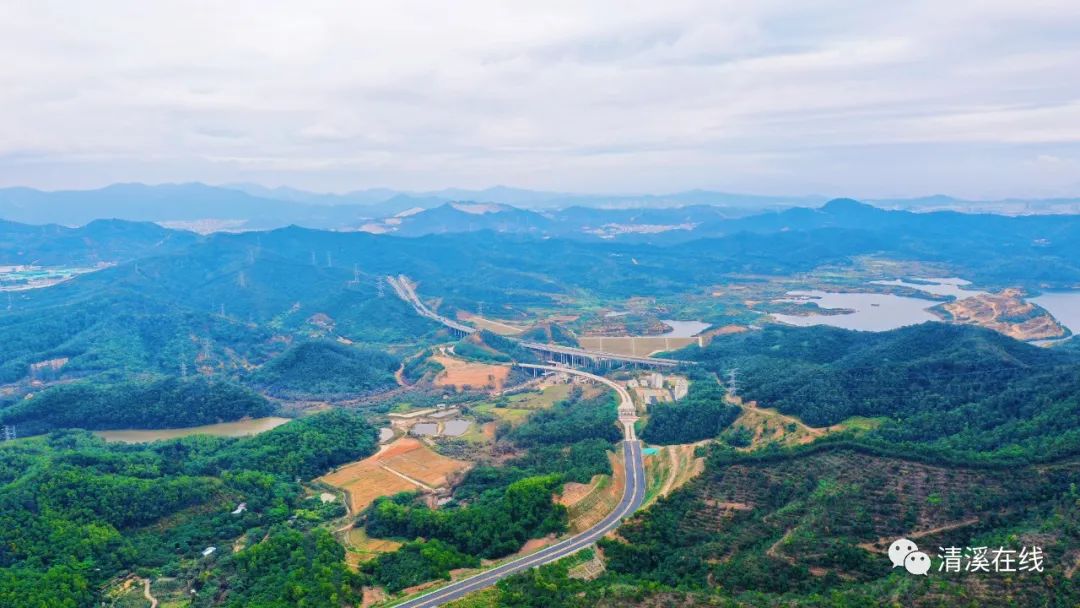

(Mr.King拍摄)

可以看到全线已经基本上完工,就剩这个缺口最后不到50米,很快可以全线贯通!

网友会问:

就这么一个对于清溪重要的出入口

为什么这么难开贯通!

其有这几个问题:

1.水库水源保护红线问题!

2.荔枝林征地问题!

3.新建段受3处电力高压线迁改问题!

从照片可以看到水库就在边上,3处电力高压线塔和荔枝林,这个连接线工程可谓是困难困难重重。

清溪山水天地高速口上博深高速贯通就差最后不到50米。

据近期官方回复现进行电力设施迁改工程!

官方回复

一、调查情况 根据现场核实的情况,来电咨询的线路为博深高速公路清溪出入口连接线项目输电线路迁改工程。工程为配合博深高速公路清溪出入口连接线项目进行的电力设施迁改工程,该迁改工程以“实物补偿”模式(即东莞路桥公司负责筹资及建设该工程,建成后移交我局)由东莞市路桥投资建设有限公司负责实施。二、办理情况 2021年8月4日14:50进行了电话回访“CiroZ”。向客户解释:1、此工程是东莞路桥公司负责筹资及建设该工程,建成后移交我局;2、此工程施工投产缓慢,主要原因是村民的荔枝林征地问题要价过高,无法进行基础施工,现已完成了荔枝林征地及基础施工,材料已到现场,停电后就要施工。3、因夏天是用电高峰期,考虑到停电对周边工厂及民众的影响,计划停安排在2021年11月。4、当地政府、东莞路桥公司、供电部门在2021年6月专门组织针对此工程进行了讨论会,我们也十分关切此项工程的进展。三、回访情况 客户答复满意,没有其他问题反馈。

官方回复

尊敬的市民:接到反映的问题后,我镇高度重视,立即进行调查处理,现将有关情况回复如下:目前该项目由于涉及电力迁改原因,导致该工程工期延误,据了解,该项目暂定于2022年5月份通车,我镇工程建设中心将继续加强沟通协调,争取早日通车,望群众谅解。

据清溪网友JH供图

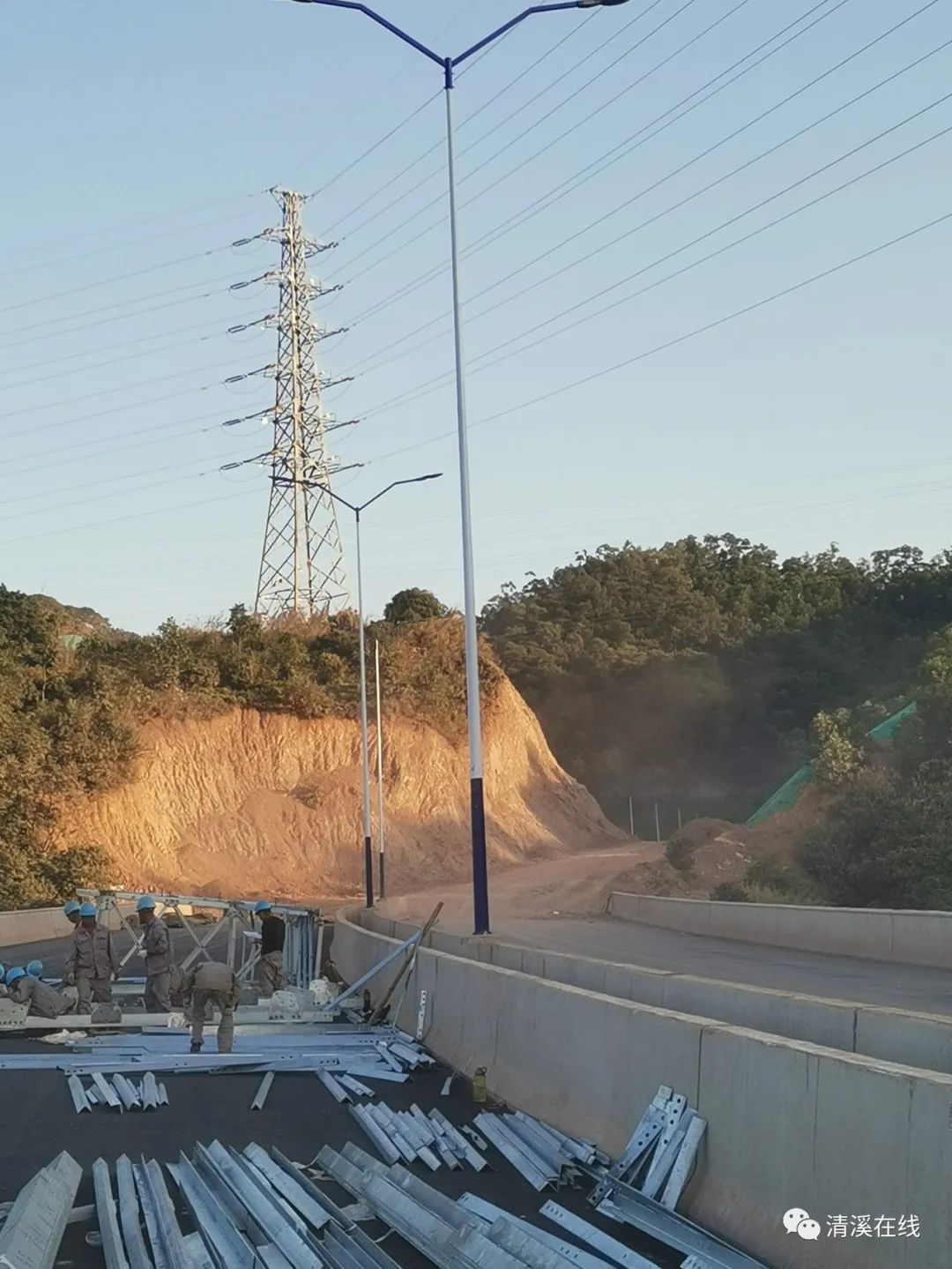

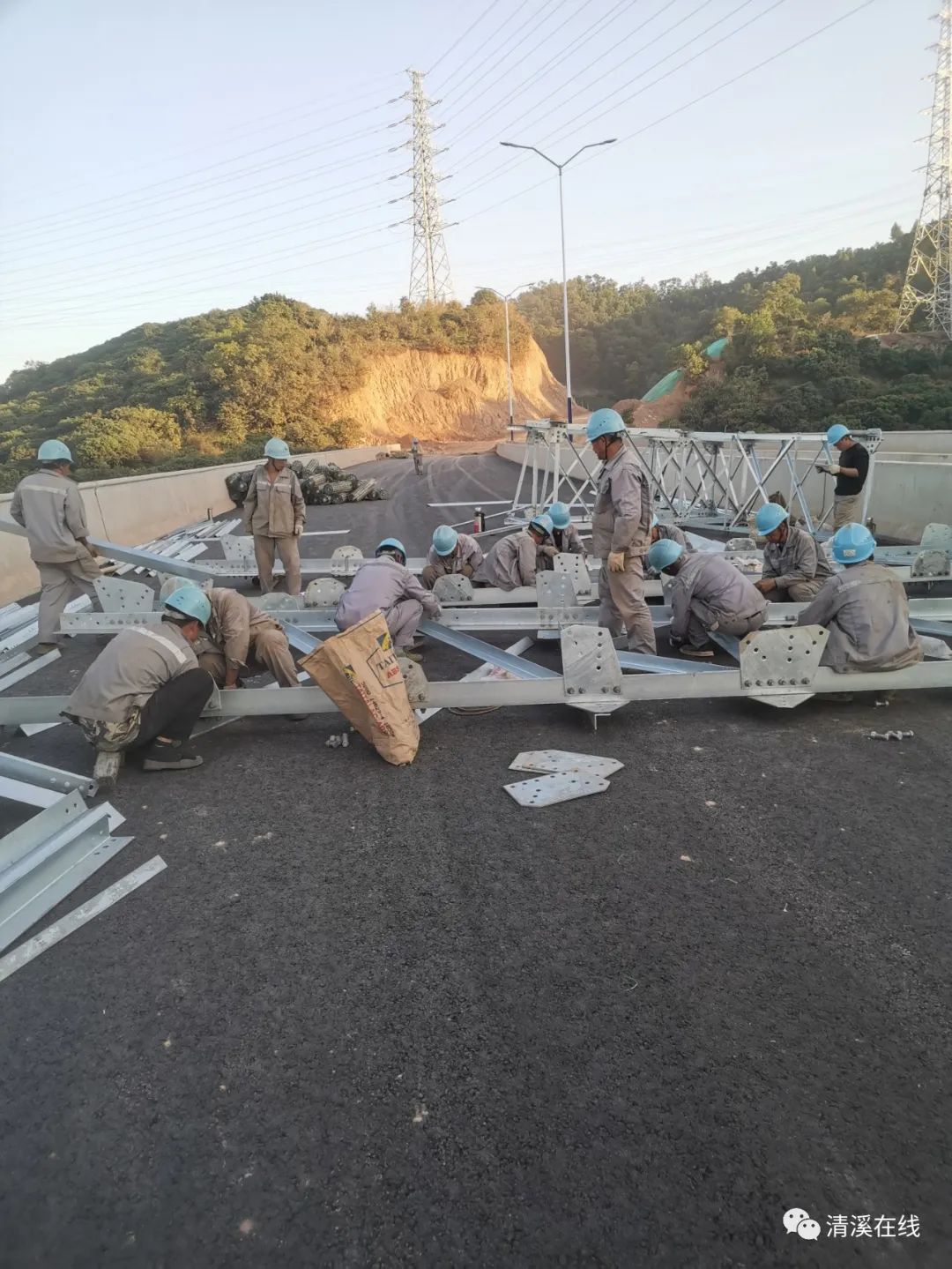

目前,博深高速公路清溪出入口连接线已经在进行电力设施迁改工程。

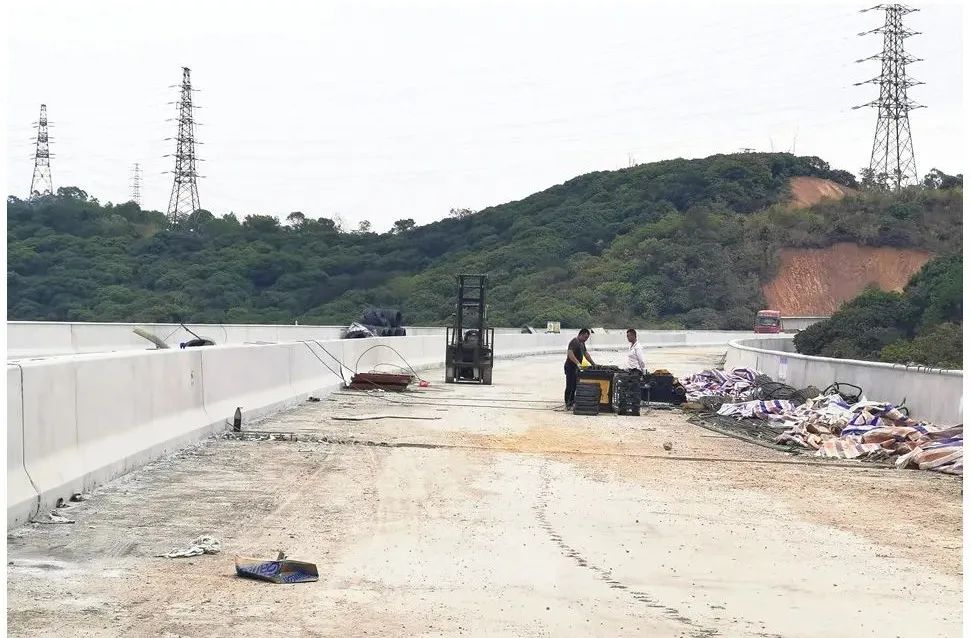

(网友JH拍摄)

(网友JH拍摄)

(网友JH拍摄)

博深高速山水天地出入口的开通对于清溪的影响不亚于滨海大道的开通。

在多条高速中,博深高速山水出入口连接线是对接深圳最重要的一环。该项目位于清溪和龙岗交界处,深高速山水天地出入口建成,将成为清溪通往深圳最便捷的通道。

到龙岗中心的时间将缩减到10分钟,清溪通往深圳的大门将彻底打开!该高速暂定于2022年5月份通车!期待早日通车吧!

来源:清溪在线
